Монтаж перегородки из пазогребневых плит


  Главная:
характеристики кирпича.


  Кирпич керамический.
  Кирпич силикатный.
  Кирпич строительный.
  Кирпич облицовочный.
  Кирпич клинкерный.
  Кирпич огнеупорный.
  Кирпич магнезитовый.
  Кирпич-сырец.
  Кирпичная кладка.
  Кладка дымоходов.
  Раствор для кладки.
  Дефекты кладки.
  Сырье для кирпича.
  Количество кирпича.

Кирпичные заводы России
Заводы ЖБИ в России
Строительные компании
Бетонные блоки

Строительство частного дома.
Строительные работы самостоятельно

Архитектурные термины.
Архитектурные стили.
Полезные статьи.
Строительные ГОСТы.

Лента новостей сайта

поделиться в соц. сетях:


Монтаж перегородки из пазогребневых плит.


   Перед началом работ - минимум за один-два дня - необходимо занести в рабочее помещение используемые пазогребневые блоки. Это требуется для того, чтобы плиты прогрелись и имели одинаковую с остальными материалами влажность.

● Если блоки будут иметь слишком высокую влажность, то в пазогребневых швах после высыхания и твердения клея велика вероятность появления микротрещин и внеплановых зазоров.

Для возведения перегородки из пазогребневых плит понадобятся следующие материалы:

- пазогребневые плиты перегородочные;
- клей для пазогребневых плит;
- закладные из жести;
- стартовая гипсовая шпаклёвка;
- уголок металлический наружный.

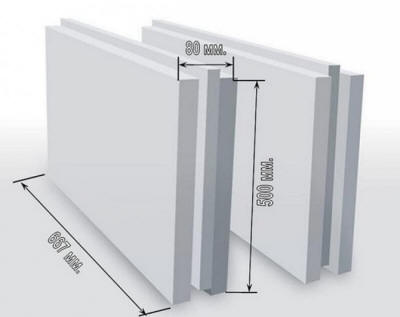

Пазогребневые плиты для перегородки.

Процесс возведения перегородки начинается с разметки. Для обозначения будущей перегородки на поверхности стяжки натягивается капроновая нить. Если поверхность имеет неровности, по линии натянутой нити в целях нивелирования этих неровностей заливается идеальный по горизонтальному уровню поясок из цементного раствора. Вертикальная траектория будущей перегородки размечается с использованием отвеса или длинного уровня.

● Необходимо сделать расчёт блоков для первого ряда, причём у всех этих плит надо будет обрезать гребень. После подготовки блоков для первого ряда можно приступать к закладным. Для того, чтобы подготовить одну закладную, необходимо из жести толщиной 1 мм вырезать полоски шириной 2 см и длиной 30 см. Эти полоски надо будет изогнуть посередине под прямым углом, чтобы получились Г-образные пластины.

● После подготовительных работ можно приступать к приготовлению клея. Подготовленный клей наносится мастерком на пол соответственно натянутой над ним разметочной нити. После нанесения клея на поверхность стяжки для формирования одинакового по толщине клеевого слоя по нему необходимо пройтись шпателем гребёнкой (высота зуба 10-15 мм). Блоки первого ряда укладываются на ту сторону, где был спилен гребень. После укладки каждого блока производится его вертикальное выравнивание. Также все составляющие первого ряда должны быть уложены на одном горизонтальном уровне.

● Подготовленные Г-образные закладные устанавливаются к прилегающим несущим стенам при помощи одного-двух распорных анкеров, причём монтаж необходимо выполнить таким образом, чтобы второй конец закладной свободно ложился в паз первого ряда пазогребневых блоков. Примечание: привязка перегородки из пазогребневых плит закладными к несущей стене должна быть сделана в каждом ряду.

● В целях обеспечения принципа перевязки укладка второго ряда пазогребневых плит начинается с половины блока. Перевязку можно делать как 1/2, так и 3/4 частью блоков и в этом смысле укладка плит ничем не отличается от укладки кирпича или шлакоблоков. Поперечный распил пазогребневой плиты можно сделать при помощи какой-либо не особо нужной ножовки.

Пазогребные плиты всегда укладываются пазами вверх. Клей следует наносить с таким расчётом, чтобы он полностью не забивал пазы - в этом случае блок можно будет при необходимости осадить для обеспечения минимального зазора с соседними плитами.

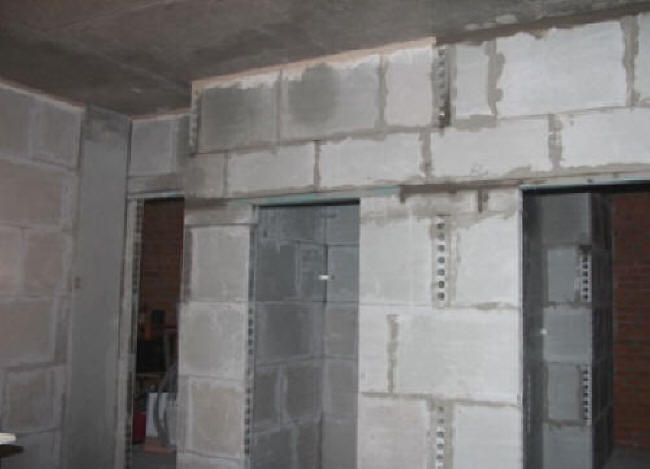

Перегородка из пазогребневых плит.

● После того, как высота возводимой перегородки достигает высоты межкомнатной двери, производится оборудование дверного проёма и монтаж перемычки, в роли которой может быть стальной швеллер или металлические уголки. При укладке целого ряда блоков на перемычку у них необходимо будет спилить нижний гребень.

● Последний ряд перед потолочным перекрытием выкладывается из пазогребневых блоков, подпиленных таким образом, чтобы плиты этого ряда после укладки на клеевую основу после их установки имели зазор в 5-10 мм с потолочным перекрытием.

● Для высыхания клея потребуется один-два дня. По истечении этого срока зазор между плитой потолочного перекрытия и верхним рядом свежевозведённой перегородки закрывается монтажной пеной. Через сутки выступающие части застывшей пены можно срезать острым ножом.

● При обнаружении на построенной перегородке каких-либо вмятин или неровностей распила эти недостатки устраняются точечной гипсовой шпаклёвкой, после твердения и высыхания которой можно приступать к шлифовке перегородки наждачной бумагой или абразивной сеточкой.

● При устройстве звукоизоляции перегородки по всему её периметру необходимо принять во внимание тот факт, что в этом случае не удастся добиться прямого контакта перегородки с несущей стеной, что явно не добавит плюсов к надёжности возводимой конструкции.
